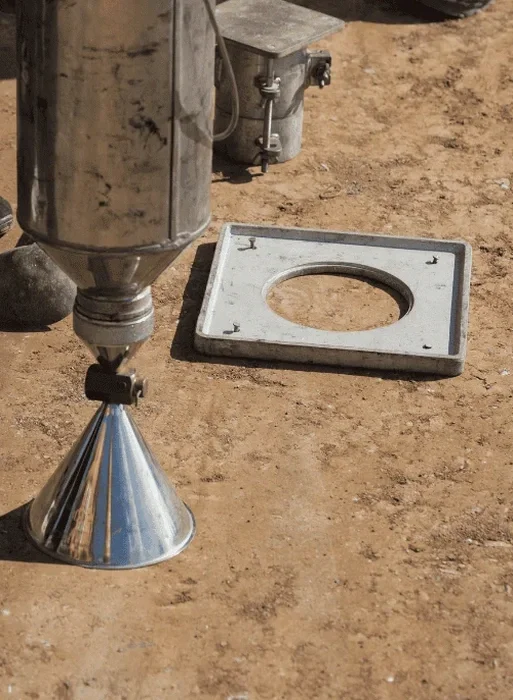

Essai de densité sur site par cône de sable à Nice — contrôle de compactage fiable

À Nice, le calcaire jurassique affleurant sur les collines de Cimiez contraste brutalement avec les poudingues du delta du Var. Ce que les entreprises de terrassement découvrent souvent trop tard, c’est que le matériau noble du site ne compacte pas comme le tout-venant de carrière. Nous intervenons sur chantier avec le matériel de l’essai de densité sur site (méthode du cône de sable) pour vérifier que la masse volumique sèche en place atteint bien l’objectif défini par la norme NF P 11-300. L’enjeu n’est pas théorique : une couche de forme mal compactée sur les collines niçoises, et c’est le tassement garanti à la première saison de pluie méditerranéenne. Le sable calibré que nous utilisons traverse un cône normalisé, et chaque gramme pesé sur la balance de terrain valide — ou invalide — des heures de travail de compacteur. Pas de compromis.

Un taux de compactage à 95 % de l’OPM, c’est la garantie que votre remblai supporte la dalle sans tassement différentiel.

Méthodologie appliquée à Nice

L’erreur classique sur les chantiers de la plaine du Var ? Confondre la densité apparente du sol foisonné avec la densité en place après compactage. On nous appelle parfois après l’apparition de fissures dans un dallage, alors que le mal est fait. La méthode du cône de sable, exécutée selon la NF EN 13286-2, permet de trancher tout de suite. Nous creusons une cavité normalisée, récupérons le matériau excavé et mesurons le volume exact avec du sable de silice calibré. Le rapport de chantier indique immédiatement le taux de compactage par rapport à l’essai Proctor de référence. Pour les remblais techniques sous dallage ou les tranchées de réseaux enterrés, ce contrôle est la seule preuve opposable en cas de litige avec le maître d’ouvrage. Et dans le cas complexe des remblais de tunnels en terrain molassique, un essai de plaque de charge vient compléter la vérification du module de déformation sous la couche contrôlée.
Essai de densité sur site par cône de sable à Nice — contrôle de compactage fiable
Essai de densité sur site par cône de sable à Nice — contrôle de compactage fiable
ParamètreValeur typique
Norme de référenceNF EN 13286-2 (méthode cône de sable)
Sable calibréSable de silice de granulométrie contrôlée (0.2-0.6 mm)
Volume de cavité testé700 à 1500 cm³ selon la dimension maximale des grains Dmax
Grandeur mesuréeMasse volumique sèche in situ ρd (Mg/m³)
Taux de compactage évaluéρd in situ / ρd Proctor de référence (%)
Conditions d’essaiSols pulvérulents ou faiblement cohésifs, Dmax ≤ 50 mm
Équipement de peséeBalance portable précision 1 g, étalonnée ISO 9001

Défis techniques typiques à Nice

Entre le substratum calcaire dur du Mont Boron et les alluvions récentes du lit du Paillon, le comportement au compactage change du tout au tout sur quelques centaines de mètres. Sur les terrasses alluviales, un sable limoneux mal compacté peut perdre 5 % de densité en trois cycles de séchage-humidification, typiques du climat niçois. Sur les pentes, des remblais insuffisamment compactés glissent lentement vers l’aval sous l’effet de la gravité et des infiltrations. Nous mesurons régulièrement des défauts de compactage de 8 à 12 % sur des couches de forme exécutées sans contrôle en continu. Le risque pour l’ouvrage, c’est le poinçonnement de la dalle ou la rupture d’une canalisation enterrée. Un seul essai de densité sur site (méthode du cône de sable) par couche et par zone homogène suffit à écarter ce risque. Ignorer cette vérification, c’est accepter que le tassement futur soit une variable aléatoire.

Besoin d'une évaluation géotechnique ?

Réponse sous 24h.

Normes applicables: NF EN 13286-2 — Mélanges traités et non traités aux liants hydrauliques — Partie 2 : méthode d'essai pour la masse volumique sèche de référence en laboratoire et la teneur en eau — Compactage Proctor, NF P 11-300 — Classification des matériaux utilisables dans la construction des remblais et des couches de forme d'infrastructures routières (GTR 2024), NF P 94-093 — Détermination des références de compactage d'un matériau — Essai Proctor Normal et Modifié

Nos services

Le contrôle de densité sur site s’intègre dans une gamme complète d’essais de réception de plateforme. Voici les prestations que nous enchaînons souvent sur la même journée d’intervention à Nice :

Contrôle de densité cône de sable

Mesure directe de la masse volumique sèche en place pour remblais, couches de forme et tranchées. Résultat immédiat sur chantier avec comparaison au Proctor de référence.

Essai de plaque de charge statique

Détermination du module de déformation EV2 sous chargement cyclique selon NF P 94-117-1. Indispensable pour la réception des plateformes ferroviaires et industrielles.

Essai Proctor en laboratoire

Détermination de la courbe Proctor Normal ou Modifié sur le matériau du site, préalable obligatoire à tout contrôle de compactage in situ.

Questions fréquentes

Quel est le prix d’un essai de densité par cône de sable à Nice ?

Le coût d’un essai de densité sur site par méthode du cône de sable se situe généralement entre 90 € et 140 € par point de contrôle, selon la distance du chantier et le nombre d’essais réalisés dans la même intervention. Ce tarif inclut le déplacement de notre équipe, le matériel de pesée étalonné, le sable calibré et le rapport de chantier avec le taux de compactage calculé par rapport à l’essai Proctor de référence.

Quelle est la norme applicable pour l’essai au cône de sable ?

L’essai est exécuté conformément à la norme française NF EN 13286-2, qui décrit la méthode de détermination de la masse volumique sèche in situ par remplacement de sable. Le sable utilisé est un sable de silice calibré de granulométrie contrôlée, et l’essai est réalisé sur des matériaux de Dmax inférieur ou égal à 50 mm.

Combien d’essais faut-il pour un remblai de plateforme ?

La fréquence des essais de densité sur site dépend du volume du remblai et des exigences du cahier des charges. En pratique, nous recommandons un essai par couche compactée et par zone homogène de 500 m², avec un minimum de trois essais par plateforme. L’objectif est de couvrir chaque matériau différent et chaque phase de compactage.

Quel taux de compactage est exigé pour une dalle de maison individuelle ?

Pour une dalle sur terre-plein sous maison individuelle, le DTU 13.3 et les règles de l’art exigent généralement un taux de compactage minimum de 95 % de l’Optimum Proctor Modifié (OPM) pour la couche de forme. Notre essai de densité sur site (méthode du cône de sable) vérifie ce critère directement sur le matériau en place, avant le coulage du béton. Plus d'info.
